Hnedouhoľná baňa Bełchatow s elektrárňou v pozadí dodáva Poľsku 20 % elektrickej energie. Jej postupné vyraďovanie z prevádzky by sa malo skončiť v roku 2036. Lokalita je horúcim kandidátom na umiestnenie druhej jadrovej elektrárne v Poľsku. (Marcin Kadziolka/Shutterstock)

Poľsko plánuje dve jadrové elektrárne. Druhú by mohli nahradiť malé modulárne reaktory

Poliaci plánujú postaviť dve veľké jadrové elektrárne. Kým o jednej z nich už bolo rozhodnuté a termíny sú stanovené, v prípade druhej ešte nebola vybraná ani lokalita. Podľa developera malých modulárnych reaktorov (SMR) zo skupiny Orlen nie je v Poľsku potrebné stavať klasické jadrové bloky, navrhuje, aby druhá jadrová elektráreň pozostávala z malých modulárnych reaktorov.

Zatiaľ jadrom nedotknuté Poľsko má s atómovou energiou veľké plány. Nielenže pripravuje výstavbu dvoch veľkých klasických elektrární, ale aj celú flotilu malých modulárnych reaktorov (SMR).

Prvá jadrová elektráreň v Poľsku bude stáť v lokalite Lubiatowo-Kopalino na pobreží Baltského mora. Investorom je štátny podnik Polskie Elektrownie Jądrowe (PEJ), hlavným dodávateľom je konzorcium amerických firiem Westinghouse a Bechtel. Celkovo má elektráreň disponovať 3 jadrovými blokmi typu AP1000 s hrubým výkonom 1 250 megawattov (MW) na jeden reaktor. Prvé práce by mali začať už budúci rok, pričom bloky by mali byť spustené postupne v rokoch 2036–2038.

Poľská vláda plánuje postaviť aj ďalšiu veľkú jadrovú elektráreň s minimálne rovnakou kapacitou. Zatiaľ sa hovorí o dvoch zvažovaných lokalitách – Pątnów alebo Bełchatów. PEJ zatiaľ hľadá dodávateľa, ktorý elektráreň postaví, pričom výberové konanie a rozhodnutie by mohli padnúť už v najbližších rokoch.

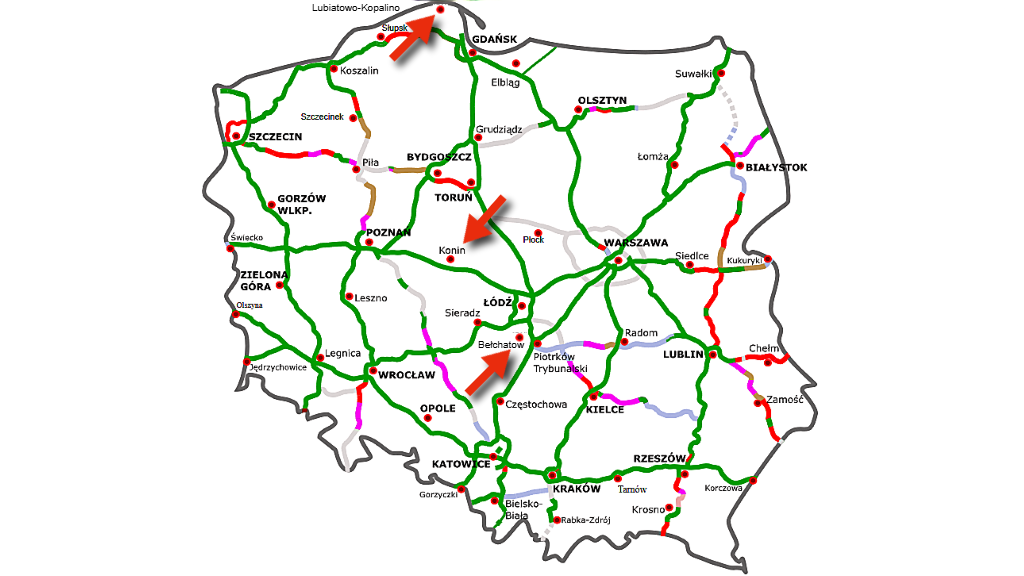

Prvá jadrová elektráreň v Poľsku a zvažované lokality pre druhú (DocelowyUkladDrog.svg: Sliwers/rzyjontko/CC BY 3.0)

Šéf poľského developera malých modulárnych reaktorov Orlen Synthos Green Energy si však myslí, že nie je potrebné stavať klasické veľké bloky s výkonom 1 000 MW a viac. „V Pątnówe alebo Bełchatowe môžeme umiestniť štyri až šesť blokov BWRX-300 namiesto jedného veľkého bloku; nebude to predstavovať žiadny problém – ani technický, ani organizačný,“ vyhlásil generálny riaditeľ firmy Rafal Kasprov.

V rámci diskusného panelu na Poľskej hospodárskej konferencii 28. mája Kasprov spresnil, že jeho spoločnosť už podala žiadosť o povolenie na účasť v tendri na výstavbu druhej jadrovej elektrárne a ak bude schválená, predloží svoju ponuku.

Spoločnosť Orlen Synthos Green Energy, ktorá vznikla zlúčením petrochemického koncernu Orlen s chemickou spoločnosťou Synthos, pripravuje na domácej pôde flotilu 24 malých modulárnych reaktorov BWRX-300 od medzinárodného koncernu GE Vernova Hitachi. Prvý z nich by mal byť postavený v lokalite Wloclawek už v roku 2032, teda oveľa skôr ako prvý SMR v Českej republike, ktorý by mala do Temelína dodať britská firma Rolls-Royce SMR v spolupráci s ČEZ.

Reaktor BWRX-300 má byť vôbec prvým malým modulárnym reaktorom v Európe. Prvý kus sa momentálne stavia v kanadskom Darlingtone s plánovaným spustením okolo roku 2030.

Podľa Kasprova môže byť výstavba malých modulárnych reaktorov „atraktívnym riešením z hľadiska daňových poplatníkov a štátneho rozpočtu“. Výstavba SMR by mala byť teoreticky lacnejšia, pretože komponenty pre reaktory budú vyrábané podľa spoločného vzoru a dodávané vo väčších objemoch, zatiaľ čo klasické bloky vznikajú ako unikáty a ich vývoj a výstavba sú preto nákladnejšie. Či je tento predpoklad pravdivý, sa však ukáže až v praxi a bude záležať aj na tom, koľko zákaziek výrobcovia dostanú.

Článok bol preložený z českej edície Epoch Times.
