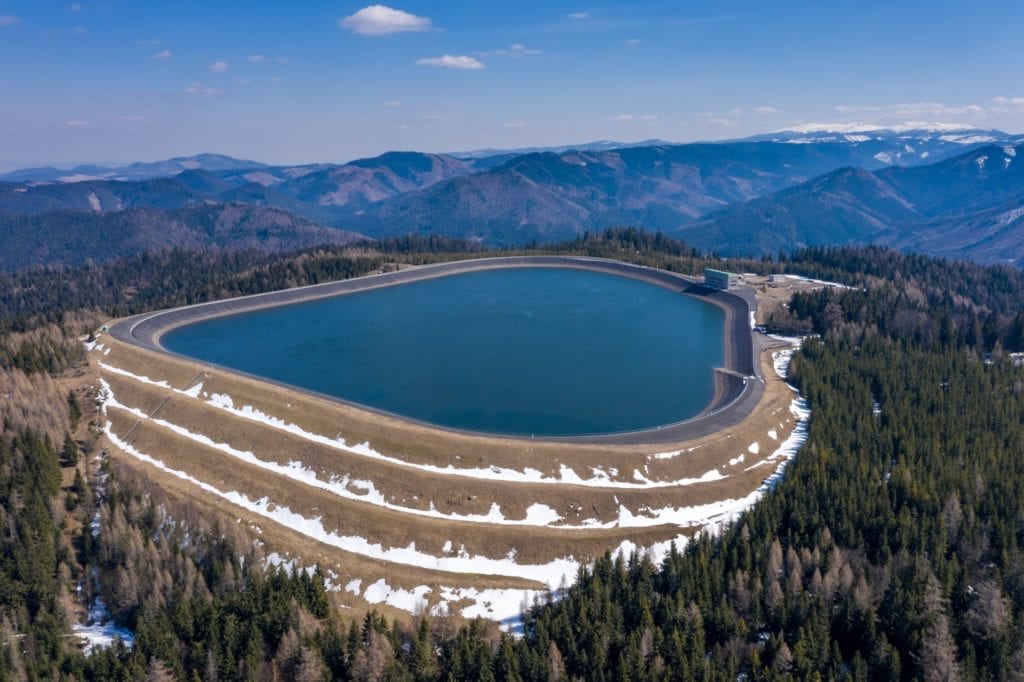

Slovenské elektrárne plánujú prepojiť prečerpávaciu elektráreň s batériami. Projekt má aj pomôcť stabilizovať siete okolitých krajín
Spoločnosť Slovenské elektrárne dostala od Európskej komisie dotáciu na projekt SE Integrátor, ktorý premení prečerpávaciu vodnú elektráreň Čierny Váh na jeden z najmodernejších hybridných zdrojov flexibility v Európe.
“Modernizácia, ktorá kombinuje prečerpávacie uskladnenie energie s veľkokapacitným batériovým úložiskom, predstavuje zásadný krok pre stabilitu slovenskej sústavy, integráciu obnoviteľných zdrojov energie aj regionálnu energetickú bezpečnosť,“ uviedla spoločnost v tlačovej správe.
Má ísť o jeden z prvých projektov svojho druhu v Európe, keď sa tradičná prečerpávacia vodná elektráreň skombinuje s veľkokapacitným batériovým úložiskom. Tento model fungovania má prispieť nielen ku stabilizácii miestnej siete, ale aj tých v okolitých krajinách – v Česku, Maďarsku a Poľsku, a v prípade potreby i na Ukrajine.
Európska komisia vyčlenila v rámci programu Nástroj na prepájanie Európy (CEF) na prvú fázu tohto cezhraničného projektu dotáciu vo výške 62,63 miliónov eur.
Hybridný systém bude dôležitý hlavne kvôli stále rastúcemu podielu obnoviteľných zdrojov ako sú veterná a solárna energia. Ich výkyvy vo výrobe spôsobené nestálosťou počasia totiž podľa Slovenských elektrární nový projekt dokáže spoľahlivo vykryť.
„Kombinácia prečerpávacej vodnej elektrárne a batérie, riadená ako jeden celok, umožní veľmi rýchlu a presnú reakciu na zmeny v elektrickej sieti. Takýto systém môže poskytovať reguláciu porovnateľnú s obrovskou samostatnou batériou s kapacitou približne 700 MW / 4000 MWh,“ uviedla pre Epoch Times hovorkyňa Slovenských elektrární Lenka Šarláková.
Dodala, že v kombinácii s batériami sa zvýši aj účinnosť elektrárne až na 77 %. Prečerpávacia vodná elektráreň Čierny Váh je v súčasnosti schopná pomáhať elektrickej sieti v rôznych núdzových situáciách, napríklad môže byť spustená bez vonkajšieho zdroja elektriny a môže poskytovať služby, ktoré pomáhajú udržiavať rovnováhu medzi výrobou a spotrebou elektriny. Momentálne však môže poskytovať iba jednu z týchto služieb, ak vyrába elektřrnu. Po pridaní batériového úložiska sa jej možnosti podľa Šarlákovej výrazne rozšíria.
„Elektráreň bude schopná pomáhať stabilizovať elektrickú sieť nepretržite – 24 hodín denne, 7 dní v týždni, a to aj vo veľkých objemoch. Dôvodom je, že batéria bude mať neustálu ,energetickú rezervu’ vo forme vody uloženej v hornej nádrži elektrárne, z ktorej možno kedykoľvek získať energiu,“ doplnila hovorkyňa.
V praxi to podľa nej znamená, že Čierny Váh bude schopný dlhodobo reagovať na potreby elektrickej siete – keď bude potrebné energiu dodávať alebo naopak odoberať iba v jednom smere. „To je veľká výhoda oproti samostatným batériám, ktoré v takých situáciách musia byť dobíjané nákupom elektriny na krátkodobom trhu – a tá nemusí byť vždy k dispozícii,“ skonštatovala Šarláková.
V čom spočíva modernizácia
Elektráreň Čierny Váh je najväčšou prečerpávacou elektrárňou na Slovensku s inštalovaným výkonom 735 MW a ročnou produkciou približne 200 GWh. Jej hybridizácia výrazne rozšíri jej funkcie. Batériové úložisko bude mať kapacitu 80 MW (160 MWh), dva turbogenerátory prejdú modernizáciou, aby sa zvýšil regulačný rozsah na -712 MW až +790 MW. Na generátory sa nainštalujú frekvenčné meniče, ktoré majú byť „najväčšie svojho druhu pre prečerpávacie elektrárne na svete“ a poskytnú možnosť variabilných otáčok.
Frekvenčné meniče na turbogenerátoroch umožnia vykonávať rýchlu zmenu výkonu aj v čase, keď elektráreň spotrebováva elektrinu pre čerpanie vody. „V súčasnej dobe majú čerpadlá v prečerpávacej vodnej elektrárni Čierny Váh pevný príkon, čo znamená, že počas čerpania nemôžu regulovať elektrickú sieť. Pridanie frekvenčných meničov vytvorí technickú možnosť rýchleho menenia výkonu aj počas čerpania,“ vysvetlila Šarláková.
„Sme hrdí na to, že Slovensko bude mať jednu z technologicky najvyspelejších prečerpávacích elektrární v Európe. Zavedenie variabilných otáčok a najväčších frekvenčných meničov svojho druhu v prečerpávacej výrobe elektriny je prelomom, ktorý posunie naše možnosti flexibility na úplne novú úroveň. Dokazujeme, že i krajina našej veľkosti môže realizovať projekty europského významu,“ uviedol v tlačovej správe Branislav Strýček, predseda predstavenstva a generálny riaditeľ Slovenských elektrární.
Vyrovnávanie siete i náhrada uhoľných zdrojov
Projekt modernizácie Čierneho Váhu dostal európsku podporu okrem iného aj preto, že napomáha spolupráci medzi krajinami na trhu s elektrinou. Na trh má priniesť veľké množstvo tzv. vyrovnávacej elektriny, ktorá pomáha vyrovnávať výkyvy medzi výrobou a spotrebou.
Táto elektrina bude ponúkaná susedným krajinám prostredníctvom spoločnej európskej platformy PICASSO. „Projekt naviac môže pomôcť stabilizovať elektrickú sieť v širšom regióne a čisstočne nahradiť výkon elektrární, ktoré sú v susedných krajinách postupn vyradzované z prevádzky, najmä uhoľných zdrojov,“ uviedla Šarláková.
Možné sú dva varianty
Slovenské elektrárne zvažujú podľa vyjadrení hovorkyne dva základné režimy prevádzky modernizovanej prečerpávacej elektrárne. Prvým variantom je model, kde batérie slúžia ako hlavný zdroj regulačnej elektriny a prečerpávacia vodná elektráreň slúži hlavne na udržanie správnej úrovne nabitia batérie, tzn. že podľa potreby batériu dobíja alebo vybíja.
Druhým režimom by bola spoločná regulácia batérie a elektrárne, kedy by sa signál k dodávke regulačnej elektriny rozniesol v reálnom čase medzi batériami a turbínami prečerpávacej vodnej elektrárne. „V praxi to znamená, že rýchle a krátkodobé zmeny v sieti sú riešené batériou, zatiaľ čo pomalšie zmeny, ktoré vyžadujú viac energie, sú riešené turbínami vodnej elektrárne,“ objasnila Šarláková s tým, že konečný variant by mal byť vybraný „do konca roka 2026“.
Projekt sa v súčasnosti nachádza v prípravnej fáze. Vlastná realizácia by mala podľa spoločnosti začať v druhej polovici roka 2026, v závislosti od uzavretia grantovej zmluvy o dotácii a zmlúv o dodávke veľkých technologických jednotiek. „Batérii by sme chceli uviesť do prevádzky najneskôr do roku 2029 a modernizované turbogenerátory najneskôr do roku 2031,“ uzavrela hovorkyňa Slovenských elektrární.
